☆杭工事☆
みなさま、こんにちは
雨降りで湿度の高く過ごしにくい日が続いていますね![]()
むっとしたお天気で熱中症や食中毒にかかる人が増えるそうなので、みなさま
十分に気をつけて下さいね![]()
さて、前回は「山留め工事」の様子をご紹介致したので、今回は「杭工事」の様子を
ご紹介致します。
まず、杭工事とは!?⇒マンションは荷重が重たいので、直接地面に建ててしまうと、
重みで地盤沈下を起こしてしまう恐れがあるのです
その為、地中にある「支持地盤」と
いう硬い地盤に杭を打ち、地盤で建物を支えようという為の工事です![]()

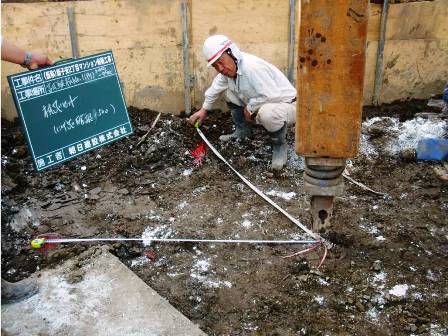

↑【杭芯セット】
設計図を元に、杭をどこに打つか算出し杭を打つ位置を
決めます。建物を支える為の重要な作業です!![]()

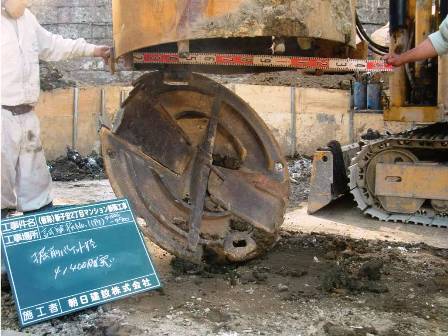

↑アースドリル機にバケットという筒状の掘削機をセットし地中を掘っていきます。
掘った土は筒の中に収納され、バケットを引き上げるのと同時に地上に出されます。

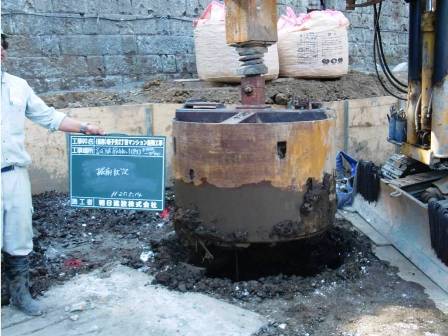

↑いざ!掘削![]()
ぐりぐりぐりぐりぃぃぃぃー
と、掘っていくと掘った土は筒の中に収納されますが、土の壁の方は圧力で崩壊してしまうので
コチラを掘った所へ入れていきます↓↓

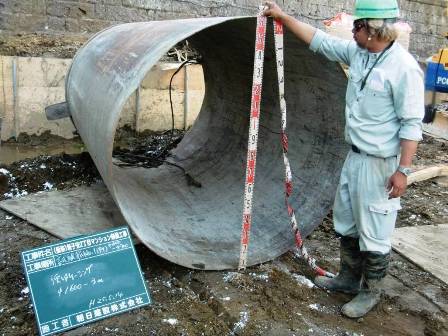

↑【ケーシングパイプ】と言います。
これで掘削時の土壁の崩壊を防ぎます![]()

巨大ーーーーーー
隣の職人さんの背の高さと殆ど変わりません

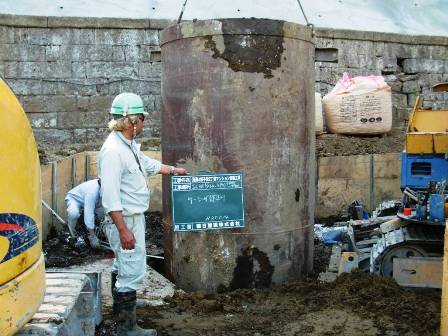

いざ、ケーシングパイプ建て込みぃぃぃぃ。

地中に煙突が入っていくみたいです![]()
![]()
![]()
とこれで穴の壁も崩壊しないので、↓↓

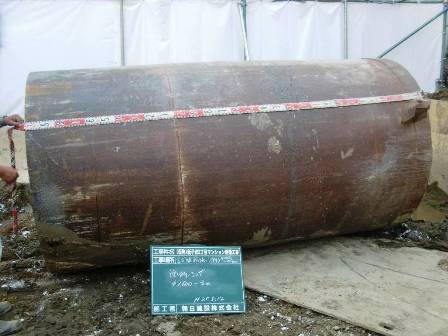

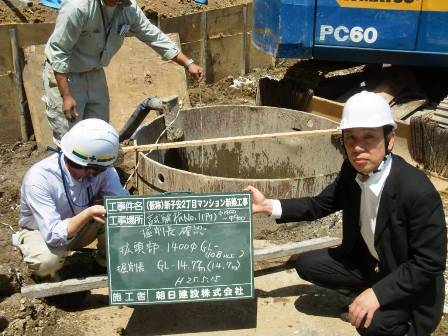

↑掘った地中の深さを測定
ボーリングデータと照らし合わせ硬い支持地盤に到達するまで掘削します

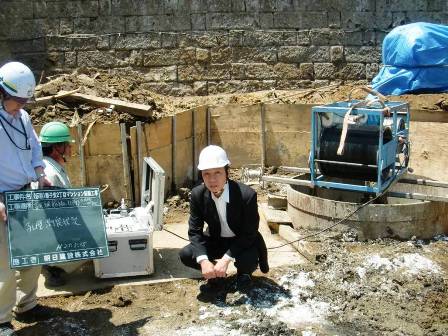

↑孔壁測定中![]()
特殊な機械を使って、超音波を孔壁に照射、孔壁からの反射強度と反射時間を測定します![]()
お次は何をしているのでしょうか?!

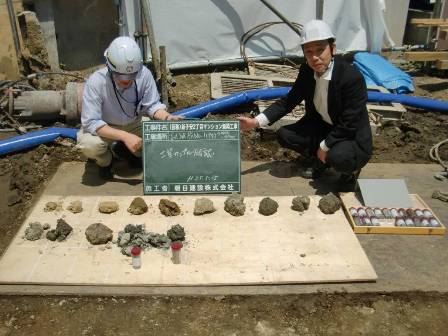

↑土質サンプルの確認中![]()
杭打ちの穴はただぐいぐい掘っているのではなく、事前のボーリングデータにあわせて、
「〇メートルでは砂、更に〇メートルではシルト」というように、細かくチェックをします。
写真でも、粘土質のような土とポロポロになっている土があるのが分かりますね![]()

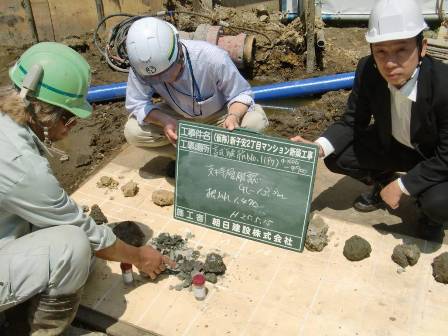

↑支持層の確認です![]()
職人さんが指を指しているところが支持層の土でしょうか。硬いところだから
水分が少なそうですね。
と、穴を掘るだけでも、色々な工程が有るようです
次回はこの続きをご紹介致します
どのように工事は進んでいくのでしょうか![]()
お楽しみに![]()
