☆豊島区雑司が谷の店舗併用賃貸マンション|内装工事-お部屋ができるまでの工程-
みなさん、こんにちは!
暑い日々が続いていますが、
くれぐれも熱中症にはお気を付けください!
私は、夏になると無性に日焼けがしたくなります!
(みんなに止められます)
さて、本題に入ります。
前回の工事の様子は、外壁タイル貼り&足場解体の様子をご紹介いたしました。
(前回の現場日記はこちら「☆豊島区雑司が谷の店舗併用賃貸マンション|外壁タイル貼り&足場解体」)
今回は、内装工事の様子をご紹介します。
お部屋が完成していくまでの手順として、
まずユニットバス取付けと転がし配管を行ない、
転がし配管が終わると、LGSの設置に入ります。

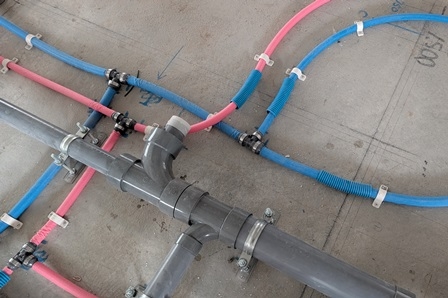

コンクリートの床へ直接配管することを【転がし配管】と言い、
水・お湯・排水・ガスなど用途によって色分けをしております。
銀色の柱がLGS(LightGaugeSteel)というもので、軽量鉄骨下地をさします。

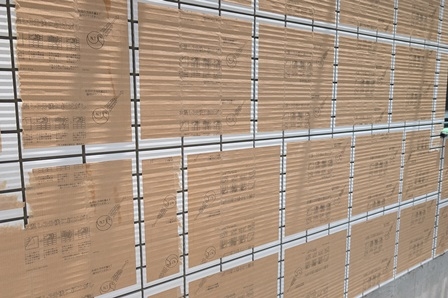

LGSで部屋を仕切るための骨組みを作り、
石膏ボードをはる(次の工程)ことで、いわゆる1K、1LDKなどの部屋が出来上がります!
木の素材に比べて温度の変化によって反り返ったり曲がったり割れたりする素材の変化が少なく安定している、
さらに耐火性に優れているというメリットがあります。

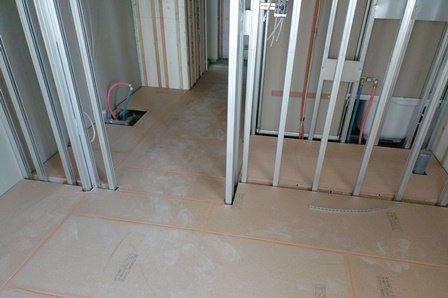

床に敷いてあるボードは、【置床工事】という段階になります。
「置床式フロア仕上」という文字が下の方に書いてありますが、弊社では二重床を採用しています。
今回ご紹介するのは、「置床工事」といって床をいわゆる二重床にするための工程になります。
どのように二重床にしていくのかというと、

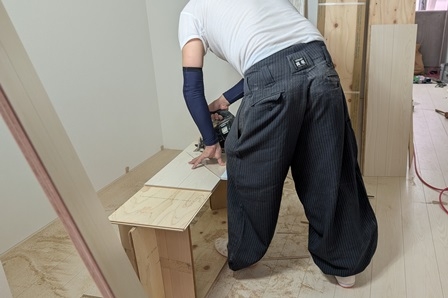

まず「際根太」を壁際に沿って敷き、
上にのせる床材が壁際などで沈み込まないように、補強するために設置します。
際でないところは、「支持脚」というもので床材を支えています。
下のコンクリートと接する部分には、ゴムがついていて、下階への衝撃を和らげています。
ゴムのほかに、二重床にしてコンクリートとの間に空間を作ることによって、
遮音性にも優れている超有能なものなんです!

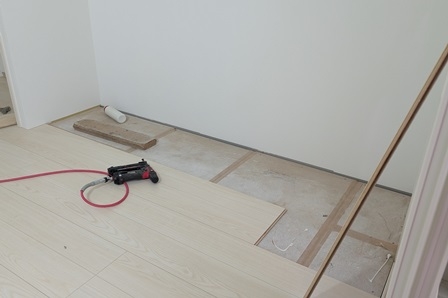

この上にパーティクルボードというフローリングの下地材となるものを敷き、
フローリングを敷いていくことで、お部屋の中の"床"が出来上がります。
二重床にすることによって、配管等のメンテナンス作業も行ないやすくなります!
次に壁に石膏ボードの貼付けを行ない、クロスを貼り、
最後にフローリングを貼っていきます!
今回はボリュームが大きくなってしまいましたが、
ご紹介した内容が、お部屋の中をつくる工程でしたっ!
今回はこのへんで。
次回の更新もお楽しみに!
