☆進捗状況をお伝え致します☆
皆様
こんにちは
今日の空はどんよりしております・・・
雨もややパラパラ
したり・・しなかったり・・・
明日は、良いお天気になりそうですので、ご安心下さいませ
では、現場の様子をご紹介致しますね -------
こちら、内部の様子です
断熱材 ( ウレタン )の吹付作業が始まりました
プシュー っと !
吹き付けて作業を行います
養生をして、プシュー
吹付断熱材は、厚みを均等に仕上げるのが難しいと言われており、
まさに、職人技とも言います
こちら、所 変わって 内装工事が始まりました
LGS( 軽量鉄骨 )の間仕切りが建て込まれております
現場によっては、木製間仕切りが使用される事もあります。
その後、石膏ボードが張られます
現状は、LGSがむき出しの状態ですね ------
石膏ボードをLGSにビス打ちし、その後ボードのつなぎ目パテ埋めし、
クロスが貼られて行きます
こちらが、 石膏ボード です
石膏ボード( プラスターボード)とも言います
石膏を主成分とした素材で できており、非常に丈夫で断熱・遮音性能は高いそうです
本日は、これまで
次回の更新もお楽しみに------
朝日建設の福祉施設の建築実績は ⇒ こちら!
東京都23区の建築実績は ⇒ こちら!
☆3階立ち上がりコンクリート☆
皆様!
こんにちは
今日も、涼しい朝ですね ------
5月も終盤、梅雨も近づいて来ましたよね・・・・
体調を崩しやすい時期でもありますので、くれぐれもご注意下さいませ -------
では、現場の様子をご紹介致します
3階立ち上がりコンクリート打設前の 配筋検査 の様子です
現場監督と設計者、構造設計者などの立会いのもとで、
鉄筋が規定通りに組まれているかを検査します
合格後、コンクリートの打設となります

打設開始 -----
コンクリート打設時は独特な音が鳴り響きます
『 プォ----------ン 』 『 シャリシャリシャリ 』 『 ガガガガガガガ ------ 』
ポンプ車からコンクリートが圧送される音や、コンクリートが流れ出る音、
バイブレータが型枠に当たる音など様々です (笑)

打設後の様子です
打設直後は、たぷたぷしていたコンクリートも時間が経つにつれ、硬化して行きます
コンクリートは、気温によって固まる早さに違いが出るんですよ
気温が低いと、固まるのが 遅く ⇒ 高いと 早く なると言われておりますので、
実は = コンクリートの温度調整 が重要なんです
※スランプコーン検査時に、コンクリートの温度も検査します!
現場に材料が搬入されるまで ⇒ 生コンクリート

内部の様子です
内装工事が始まって行きます
サポート(支保工)が外され、大空間ですね -------
天井と床の配管工事を行い、続いて間仕切り作業へと進んで行きます

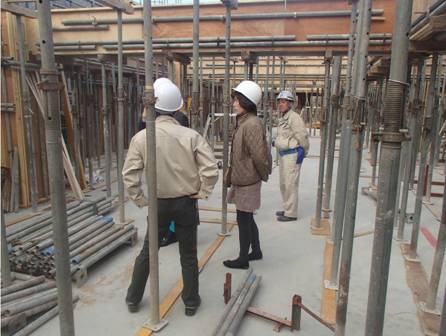

再び、オーナー様がいらして下さいました

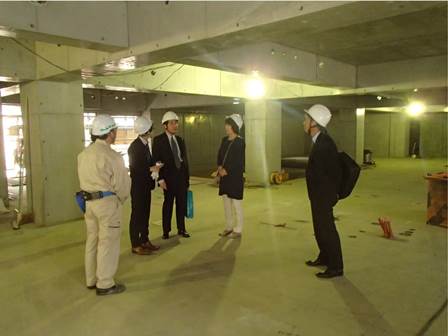

ごゆっくりと内部をご覧いただきました。

本日は、これまで
次回の更新もお楽しみに------
朝日建設の福祉施設の建築実績は ⇒ こちら!
東京都23区の建築実績は ⇒ こちら!
☆3階躯体工事が始まりました☆
皆様
こんにちは
今日は、久々に涼しい朝となっておりますね
体調などにはくれぐれもご注意下さいませ
では、現場の様子をご紹介致します
3階 躯体工事 が始まりました

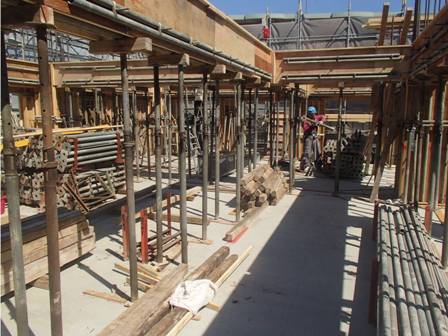

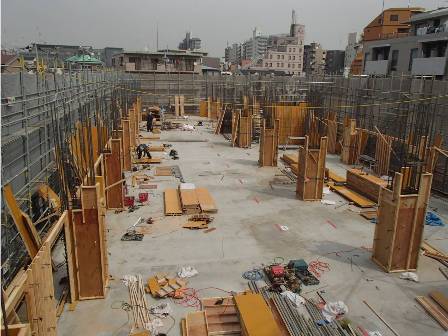

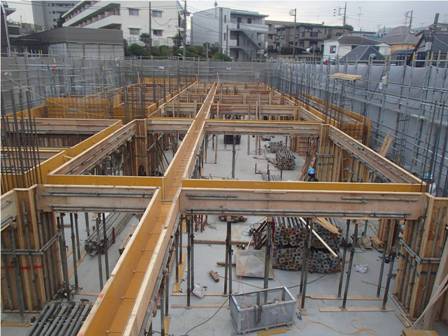

型枠が建て込まれております。
コンクリートの打設完了後、翌日には墨出し作業が始まり、
桟木(サンギ) が打ち込まれます

柱、梁、壁 の型枠が建て込まれて行きます
柱は、柱の小面 ⇒ 大面 を建込み ⇒ セパレーターの取り付の手順で建て込まれます

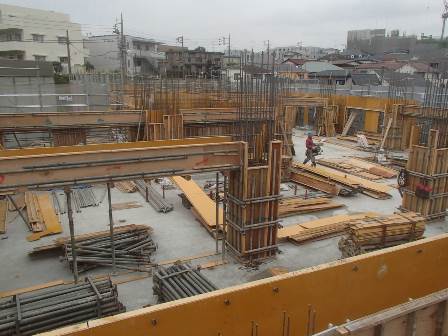

型枠の建込みが完了しました!
↓
型枠の下には、端太角(バタカク)をまたがせ、パイプサポート(支保工)で支えております
黄色い板が型枠です

その後、梁配筋、スラブ配筋作業が始まります

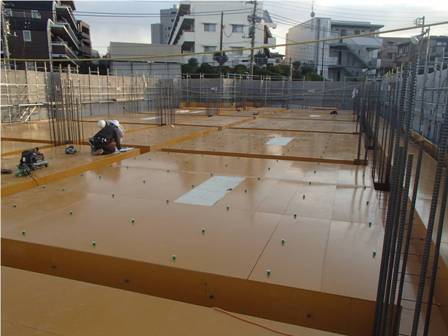

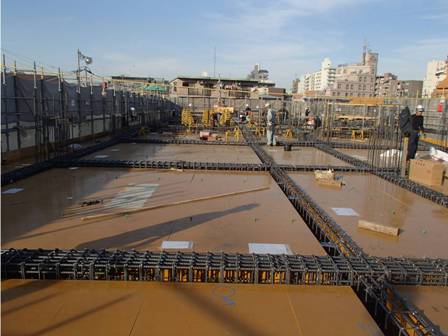

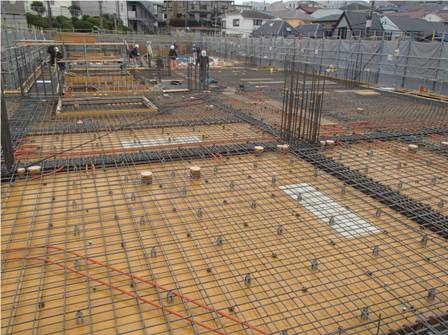

スラブ配筋の状況です
スラブ(床)の配筋は、網目状の組まれた2枚の鉄筋を少しの間隔をあけ重ねます。
まずは1枚目、 『下筋 』 から網目をつくります!
鉄筋を垂直に重ねた部分を結束線で固定して行きます

下の階へ
養生期間を経て、パイプサポート も取れました

こちらは、サッシの取り付けが始まりました
サッシの開口部とサッシ枠との間に楔(くさび)を挟み、
楔の加減で水平の調整をします
その後、溶接を施します

本日は、これまで
次回の更新もお楽しみに------
朝日建設の福祉施設の建築実績は ⇒ こちら!
東京都23区の建築実績は ⇒ こちら!
☆2階コン打設
みなさんこんにちは!
今回は2階のコンクリート打設までの様子を
ご紹介させていただきます。

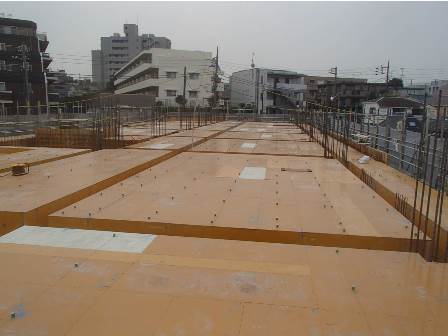

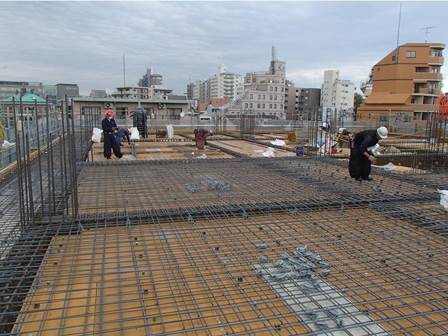

スラブ型枠を敷き込むと、梁の配筋を行っていきます。

その後、スラブ配筋作業へと進みます。

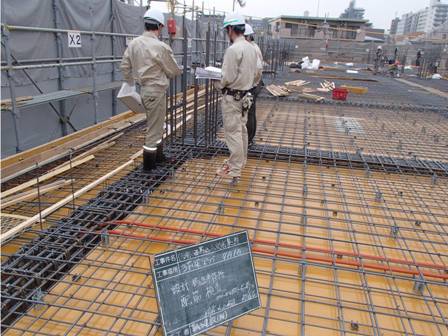

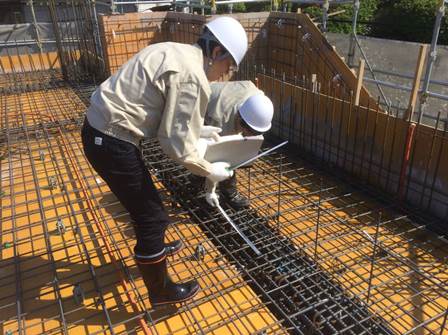

その後、設計監理者の配筋検査を受けます。検査中の様子です。

検査に合格するとコンクリート打設です。

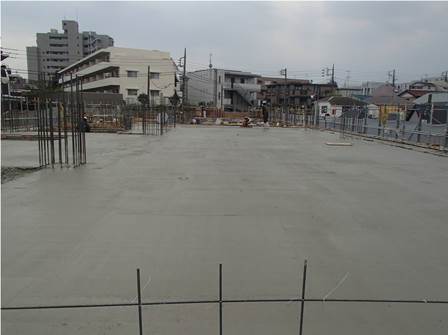

打設当日の様子。

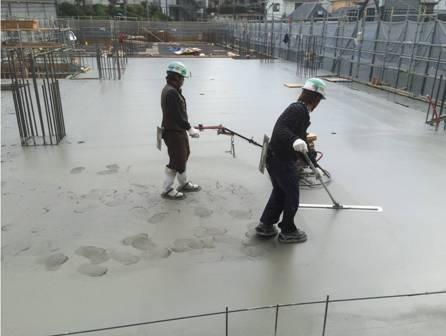

コンクリートを打設しました。 土間屋さんが床の部分を平滑に均し、固まり具合を
見て押さえていきます。写真は押さえ作業をしています。コンクリートの上に立てるほど
硬化してきているのがわかりますね。
建物の規模が大きいため、写真奥の方は日にちをずらして打設を行います。

現場の様子はここまでです。
次回を乞うご期待!!
☆2階躯体工事の続き
みなさんこんにちは!
暑い日が続きますね。
熱中症にはくれぐれもお気をつけくださいませ
今回は2階の躯体工事の様子をご紹介致します。
完成予想パースで見ると、この部分をつくっている事になります。

柱の鉄筋を型枠材で囲んでいきます。
外壁の型枠も建て込みが始まりました。

作業は進み、梁の型枠を建て込んでいます。
サポートでがっちり支えていきます。

上から見ると、こんな感じです♪

オーナー様が現場へご見学にいらしてくださいました。
ありがとうございます!

梁の間の空間にコンパネを敷いて行きます。
床のことをスラブと言います。写真は3階の床の部分になります。
この下もサポートでがっちり支えられています。

現場の様子はここまでです。
次回を乞うご期待!!
