躯体工事の最近のブログ記事

☆完成したら見えない部分を覗き見!4階立上がりコン打設

みなさま、こんにちは(^∇^*)/

明日、新宿区と千代田区で

構造見学会を開催致しております!!

850-vvs-sffzzaa.jpg 851-amkkdgxusyvu.jpg

(仮称)新宿区矢来町マンション【詳しくはコチラ】

(仮称)神田神保町1丁目マンション【詳しくはコチラ】

構造見学会とは建設中の建物内を見学できる貴重な機会となります。

完成したお部屋をモデルルームとしてご用意しておりますので、

入居をお考えのお客様はもちろんのこと、

これから賃貸経営をお考えになられているお客様、ご近隣の方、

どんな建物が出来るのか気になっている方、

ぜひ一度この機会にご見学下さいませconfident

当現場でも来月構造見学会を開催予定致しますので、

ご来場をお待ちいたしております!!

さて、それでは当現場の様子をご紹介いたします(・_・  )ゞ

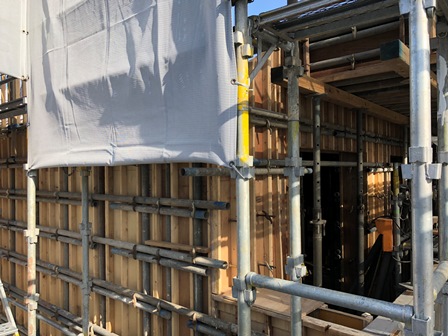

今回、いよいよ最上階・4階のコンクリート打設でゴザイマス!!

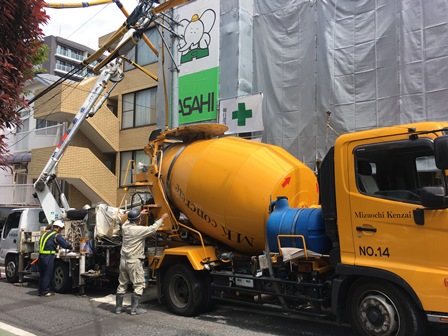

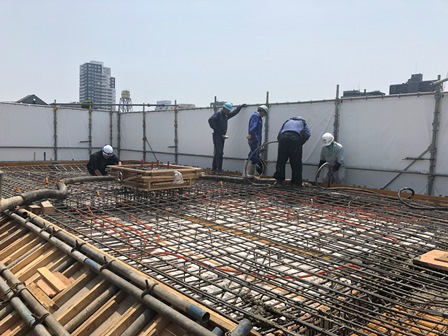

太陽が照りつける中でのコンクリート打設です。

熱中症・要注意で打設が行われておりました!!

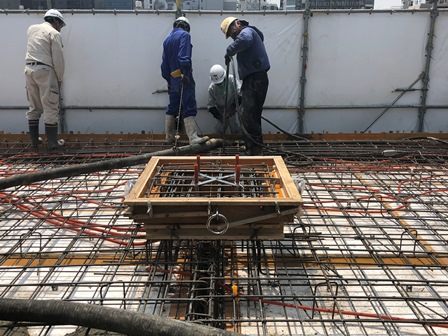

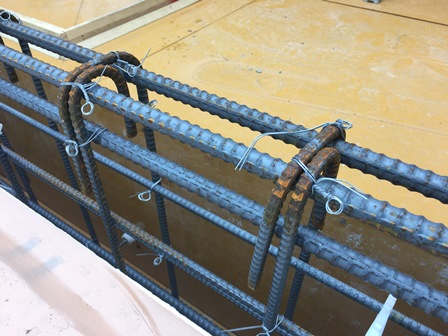

こちらの左側の丸いものがついているのは丸環というものになります。

建物の清掃・補修などを行う際に作業員が命綱のロープを結び付けるものになりますpaper

これにて、最上階のコンクリート打設が完了致しましたので、

上棟となります( ̄^ ̄)ゞ

RC造の場合は最上階のコンクリートが打設されることを「上棟」と言います!

ここからは、下階の内装工事の様子ですeye

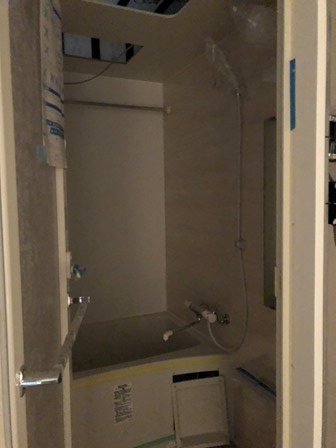

ユニットバスの取り付けが完了しておりました!!

配管工事とほぼ同時にユニットバスも組み立てられますpaper

ちなみに中はこんな感じにeye

まだ暗くて分かりづらいですねcoldsweats01

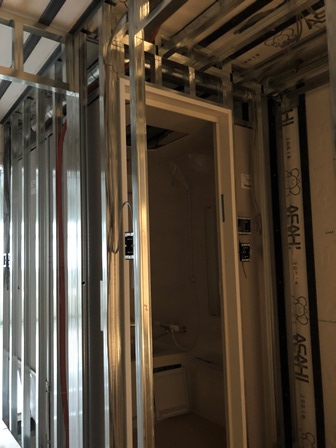

ユニットバスの立込みが完了したお部屋からはLGS(軽量鉄骨)材での

部屋の間仕切りが行われておりましたeye

LGSは Light Gauge Steel の略で

木材のように湿気で曲がったり反りが起こることが少なく安定している他、

耐火性にも優れているものになりますflair

LGSを立てるためにはまず、天井とコンクリートスラブに同素材でコの字型をした

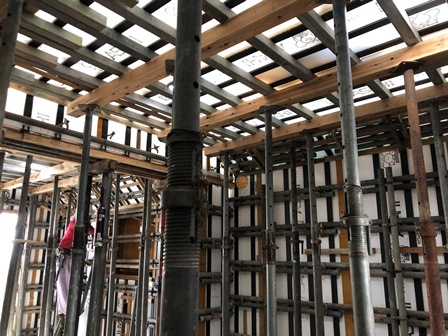

ランナーというものを取り付けます。こちらはこの後縦に立込むLGSより

2mm大きいサイズを取り付けます。

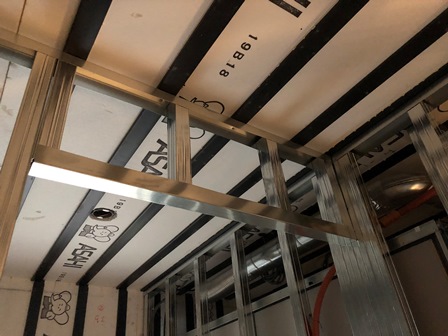

その後、縦のLGS(=スタッド)を設置していきますwrench

それでは、今回の現場日記は以上になります(・_・  )ゞ

次回もお楽しみにnote

sun完成予想パースsun

2018年7月完成予定

地上4階建

1R 3世帯

1K 7世帯

buildingお知らせbuilding

当物件の管理会社様が決定いたしました

家賃等に関しましては下記にお問い合わせください。

(株)ウインハウジング

telephone 03-3353-3456

朝日HP

イベント・見学会情報

現場日記一覧

くわしいお問い合わせはこちら

☆完成したら見えない部分を覗き見!3階立上がりコン打設・4階躯体工事

みなさま、こんにちは(^∇^*)/

昨日は暑かったですね・・・

現場へ行った私は夕方にはヘットヘトになってしまいましたdespair

今日も曇り空ですが気温が上がるようですdanger

体が暑さに慣れていないこの時期の熱中症が増えているそうですので

注意が必要です!!!!

それでは、現場の様子をご紹介いたします(・_・  )ゞ

3階の立ち上がりコンクリート打設が行われ、現在、

4階の躯体工事を行っております( ̄^ ̄)ゞ

コンクリート打設は太陽が照り付け、なんとも打設日和でございましたcoldsweats01

無事に3階が立ち上がり、現在は最上階の躯体工事中でございます。

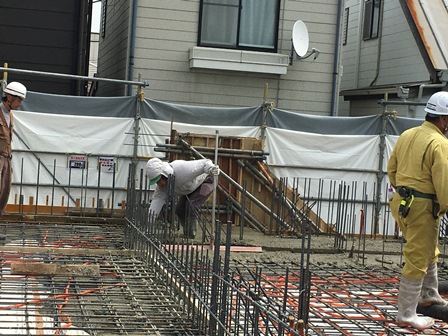

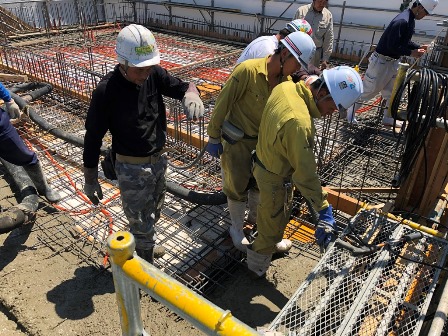

職人さんが鉄筋を搬入しておりましたpaper

これまで同様、配筋工事が行われ、次回が上棟となります。

さて、一方で下階より内装工事が進んでおります。

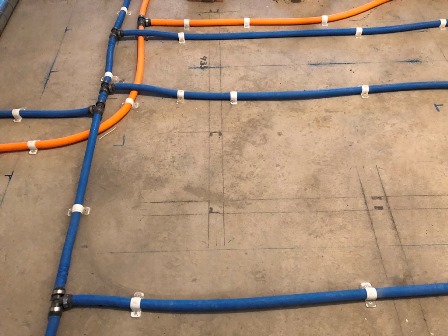

こちらは転がし配管といってコンクリートの床に直に配管を設置しております。

ただスラブに固定しただけでは逆流が起こったり

スムーズな給排水ができないといったことが起きるため、

パッと見ただけでは分かりずらいですが、勾配を付けて配管が行われています。

ちなみにオレンジがお湯青が水になります。

現在はこのような状態ですが、この先置床というものが施されるため、

配管はフローリングの下に隠れますpaper

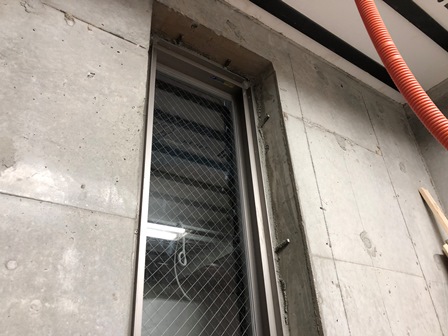

また、開口の窓の取り付けが完了しておりましたeye

開口部はサッシを設置するため、サッシより一回り大きく設けられていますflair

そこにサッシをどのように固定するかと言いますと、

躯体のコンクリート打設前に型枠にサッシアンカーというものが取り付けられますeye

コンクリートが打設され型枠が外されると、このようにサッシアンカーのみ躯体に残ります。

このサッシアンカーに鉄筋を溶接。その鉄筋とサッシ枠を溶接し取り付けを行います。

その後、開口部とサッシとの隙間に左官屋さんがモルタルを詰め、

サッシ取り付け完了となりますpaper

下階の内装工事も進行中でございます!!

今回の現場日記は以上です(・_・  )ゞ

sun完成予想パースsun

2018年7月完成予定

地上4階建

1R 3世帯

1K 7世帯

buildingお知らせbuilding

当物件の管理会社様が決定いたしました

家賃等に関しましては下記にお問い合わせください。

(株)ウインハウジング

telephone 03-3353-3456

朝日HP

イベント・見学会情報

現場日記一覧

くわしいお問い合わせはこちら

☆完成したら見えない部分を覗き見!3階躯体工事

みなさま、こんにちは(^∇^*)/

GW初日は大変よく晴れましたねsunsunsun

気持ちがいいものです(*´∇`*)

ちなみに弊社は祝日がお休みとなっておりますので、

詳しくは下記よりご確認をお願い致しますconfident

【ゴールデンウィーク休暇のお知らせ】

それでは、現場の様子をご紹介いたします(・_・  )ゞ

現在、2階が立ち上がり、3階躯体工事を行っています。

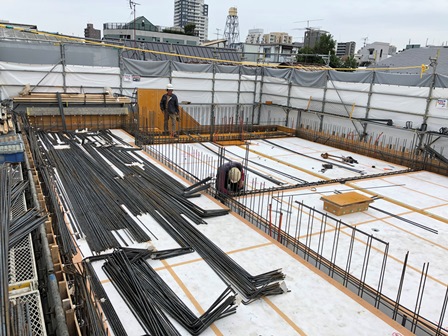

現場に上がるとスラブの鉄筋が搬入されたところでしたeye

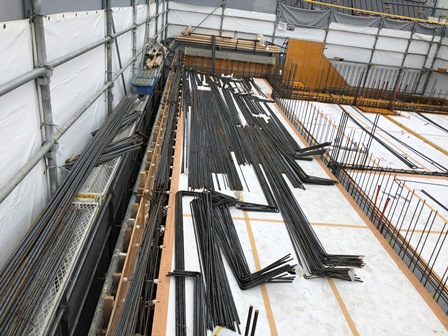

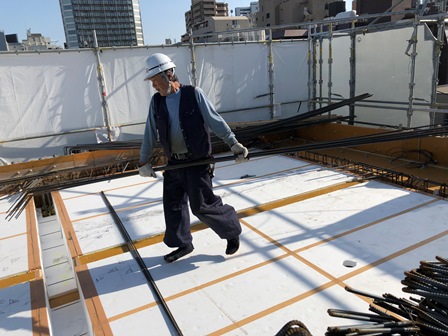

用途に応じた形に加工された鉄筋がたくさんeye

これまでと同様、配筋を行っていきますpaper

【1階躯体工事】

【2階躯体工事】

こちらは、先日立ち上がった2階フロアになります。

壁のフォームタイ・単管が取り外され

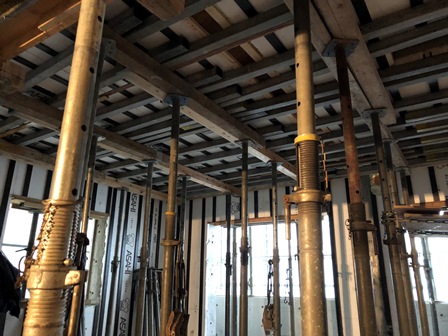

サポートのみが立っている状態となっていましたpaper

既定の強度が確認されるまではこの状態をしばらくキープです。

一方、1階フロアはサポートも外れ、すっきりとした状態にeye

床を見ると線が引かれておりますeye

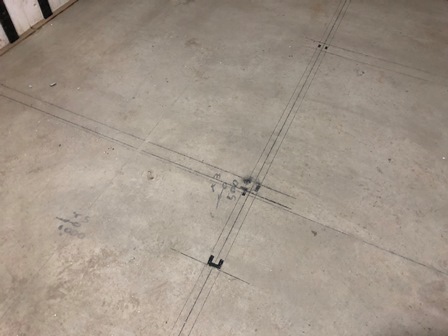

こちらは墨出しといって、原寸の設計図が現場に描かれた状態になります

この墨を基に内装工事が行われていきます!!

それでは、今回の現場日記は以上になります(・_・  )ゞ

sun完成予想パースsun

2018年7月完成予定

地上4階建

1R 3世帯

1K 7世帯

buildingお知らせbuilding

当物件の管理会社様が決定いたしました

家賃等に関しましては下記にお問い合わせください。

(株)ウインハウジング

telephone 03-3353-3456

朝日HP

イベント・見学会情報

現場日記一覧

くわしいお問い合わせはこちら

☆完成したら見えない部分を覗き見!2階立上がりコン打設

みなさま、こんにちは(^∇^*)/

2年以上使い続け、画面も割れてしまっていたMy iPhoneを

ようやく新しいものに買い替えた青木です!!

画面も綺麗になり、あっという間になくなってしまう充電も

全然減らず、快適でございます!!

それでは、現場の様子をご紹介いたします(・_・  )ゞ

前回ご紹介した3階の鉄筋・型枠の建込みが完了し、

今回は3階の立上がりコンクリート打設になります!!

【基礎コン打設】【1階立上がりコン打設】の時と同様、

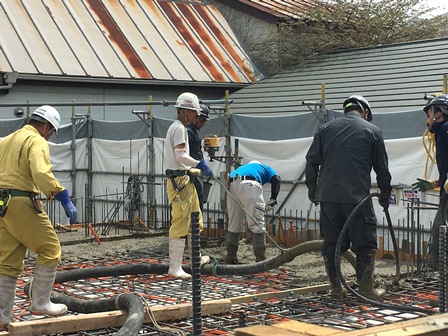

各検査を通過し打設となりました!!

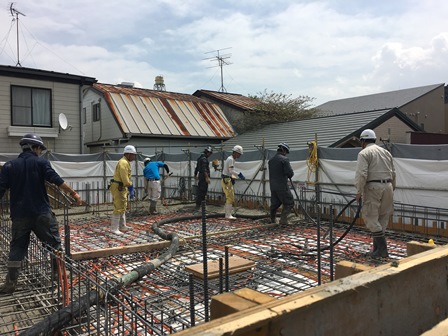

中央の黄色の作業着の方がポンプ車から伸びたホースを持ち、

ホースの横に立っている黒服の職人さんはコンクリートバイブレーター

というものを手に、鉄筋やコンクリートに振動を与え、

型枠の間に流し込んだコンクリートの中の空気を抜き、

コンクリートの密度を高めていますflair

一方、奥の職人さんはある程度コンクリートが打設されたポイントから大まかに

トンボを使い、均し始めておりましたeye

各職人さんが連携をとりながら、コンクリート打設は行われていきます!!

一方、躯体内からはトントントントン・・・ear

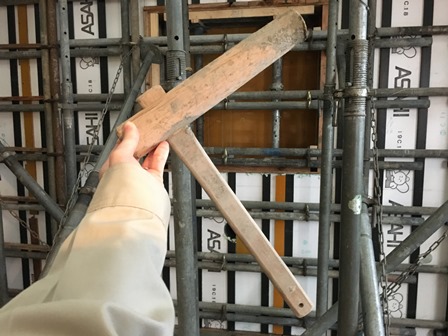

職人さんがこちらの木槌を使い、躯体を叩いておりました!

音で躯体内にコンクリートがいきわたっているか確かめているそうですflair

職人さんの見事な連係プレーで無事2階が立ち上がりました( ̄^ ̄)ゞ

これより3階工事が始まります!!

今回の現場日記は以上です(・_・  )ゞ

sun完成予想パースsun

2018年7月完成予定

地上4階建

1R 3世帯

1K 7世帯

朝日HP

イベント・見学会情報

現場日記一覧

くわしいお問い合わせはこちら

☆完成したら見えない部分を覗き見!2階躯体工事

みなさま、こんにちは(^∇^*)/

新年度が始まり、1週間が経ちましたねcherryblossom

朝日建設にも新しい仲間が加わりましたよっ!!

社員ブログにて入社式の様子などをご紹介しておりますので

見てみてくださいnote

それでは、現場の様子をご紹介致します(・_・  )ゞ

現場に着くと、鉄筋の搬入中でございました。

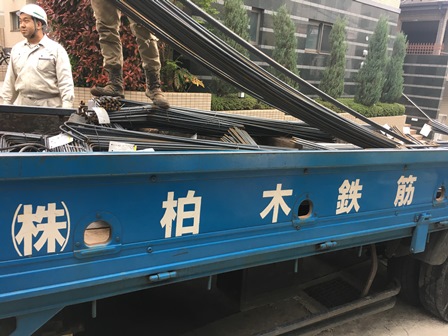

いつもお世話になっている、柏木鉄筋さん。

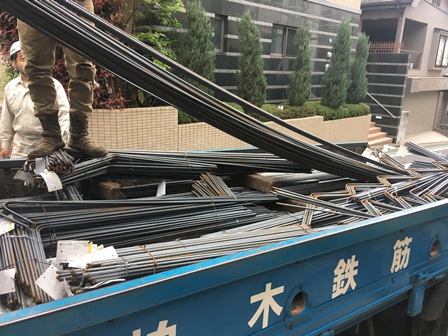

工場で使用部分に応じた大きさや形に加工された状態で現場に搬入されます。

中にはこんなに長い鉄筋もございますΣ(・ω・ノ)ノ

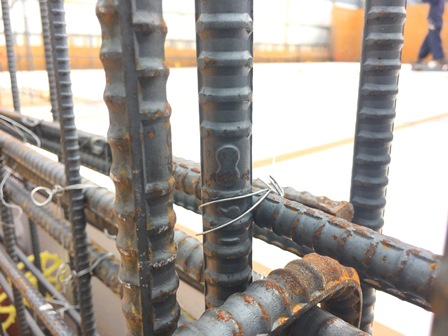

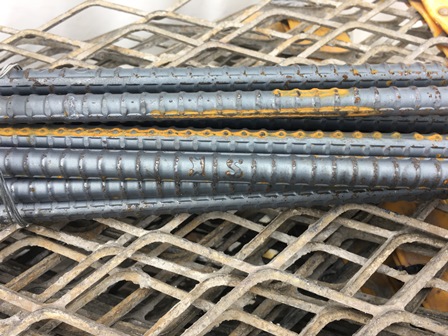

ちなみに鉄筋にはマークが付いていますflair

雪だるまみたいsnow

下には数字で16と描かれています。

こちらは「SK」と描かれていますねeye

このマークは各鉄筋メーカーさんによって違う記号が使われていますpaper

いろんな種類がありますね(・o・)!

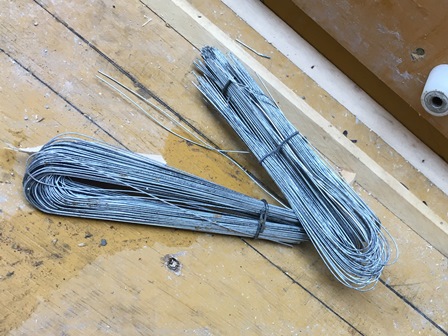

鉄筋を固定する際は、こちらの結束線を使います。

そしてこちらのハッカーという工具を使い、

クルクルッと鉄筋同士を固定していきますpaper

さて、2階躯体内はと言いますとこんな感じですeye

以前もご紹介したサポートが立っています!!

サポートはコンクリートの重さや打設時の圧力に耐えらえるよう、

サポートの上にバタ角と呼ばれる柱状の木を乗せ、

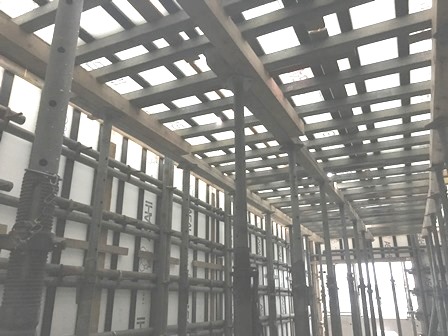

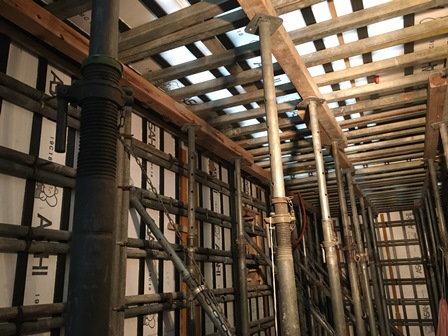

その上に交差させるように単管、その上に型枠を乗せ、

ガッチリと固定しておりますrock

これより、スラブ配筋を行いコンクリート打設となります!!

今回の現場日記は以上です(・_・  )ゞ
